Activation
Pour utiliser les diagrammes de Gantt dans Géoprod, cocher le champ Paramètres > Général > Tâches > Paramètres Gantt : Utiliser la vue Gantt

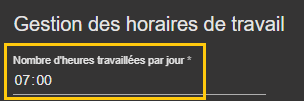

Il est également nécessaire de saisir le champ Paramètres > Général > Gestion des horaires de travail > Nombre d’heures travaillées par jour.
Par exemple pour qu’une durée de 35 heures soit programmée sur une durée équivalente de 5 jours, saisir 7h.
Configuration dans la procédure type
Aller dans la procédure type souhaitée : Paramètres > Procédure > Cliquer sur la ligne de la procédure.

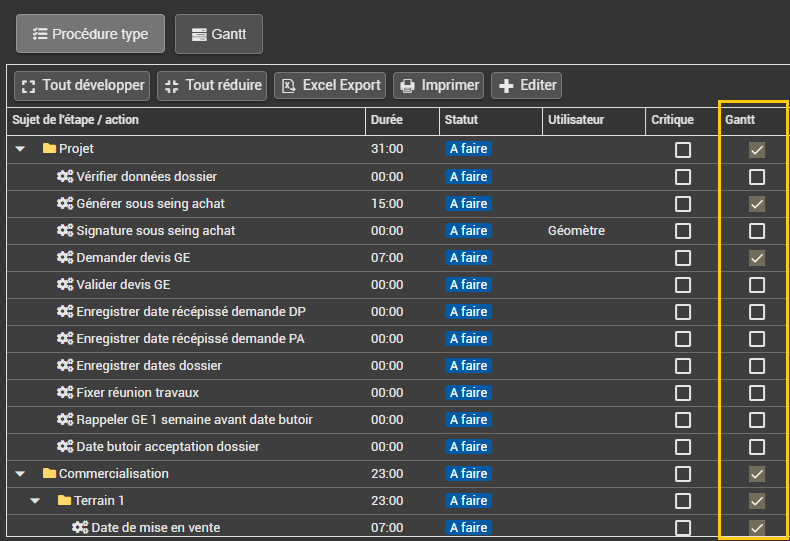

Quand le premier paramètre est coché, un nouveau une nouvelle colonne apparaît, Gantt :
Comme son nom l’indique, les tâches et étapes qui ont cette colonne cochée apparaissent dans la vue Gantt.
La vue Gantt se charge en cliquant sur le bouton correspondant :

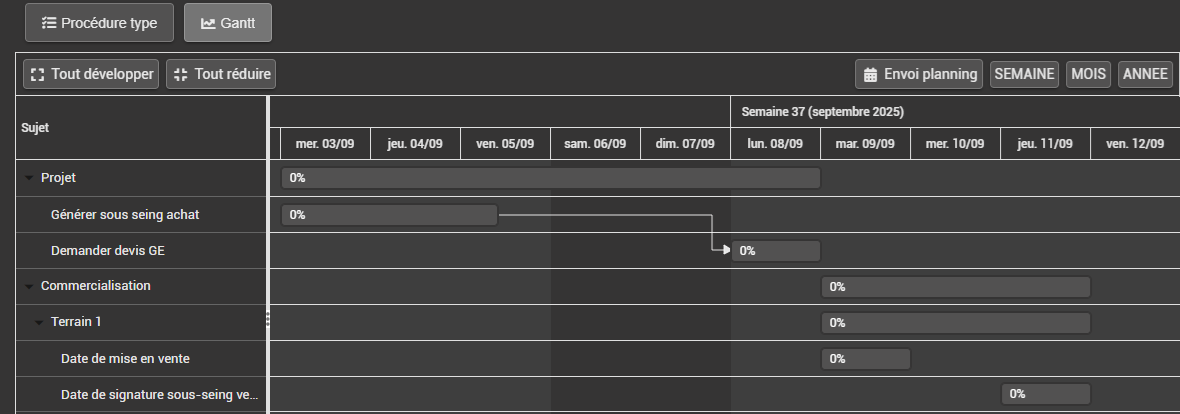

Les tâches et étapes apparaissent alors ainsi :

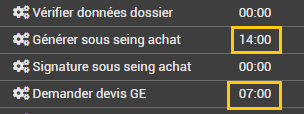

La durée est saisie dans la vue Procédure type, il n’y a pas de changement dans cette fonctionnalité :

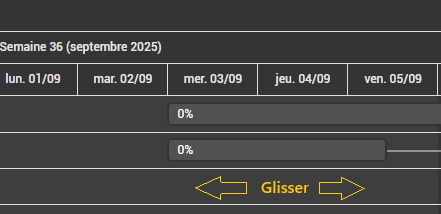

Les dates de début et de fin peuvent être saisies ou modifiées en glissant la tâche (facile) :
ou en éditant la tâche (double clic) dans la vue Gantt :

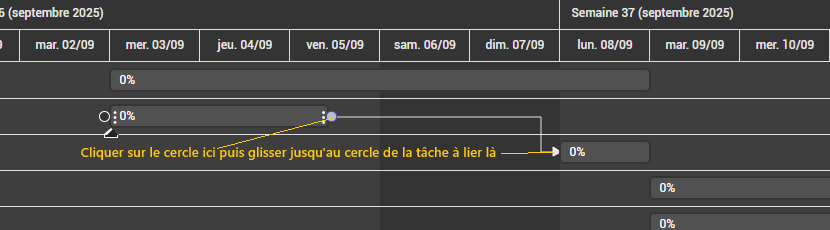

Il est également possible de lier les tâches entre elles, utiliser les symboles ‘cercle’ apparaissant au survol de la tâche :
Utilisation dans la procédure du dossier
A l’import dans le dossier, les données de la procédure type relatives au Gantt sont importées dans la procédure du dossier. Il est alors possible de cliquer sur le bouton Gantt et de consulter le diagramme obtenu pour le dossier.
Les tâches, les liens, les durées, les dates de début et de fin se modifient comme dans la procédure type.
Envoi vers le planning
Il est possible d’envoyer toutes les tâches du Gantt du dossier directement dans le planning en une fois.
Pour cela vérifier que chaque tâche est associée à un utilisateur, et cliquer ensuite sur le bouton Envoi Planning.
Replanification
Il peut être nécessaire de re-planifier le dossier en entier à partir d’une nouvelle date de départ.
Cliquer sur le bouton Replanifier, et saisir la nouvelle date de départ. Géoprod recalcule les dates de toutes les tâches du Gantt.
Il est ensuite possible de renvoyer les tâches au planning une fois la mise au point effectuée. L’envoi au planning n’est pas effectué automatiquement dans le traitement généré par le bouton Replanifier.
